南铁天集公司首个屋顶分布式光伏项目顺利并网发电投产!
来源:南铁天集 | 作者:三秦光伏网 | 发布时间 :2026-02-10 | 7 次浏览: | 分享到:

近日,由天集房产公司与国铁新能源发展有限公司合作开发的鹰潭工务机械段屋顶分布式光伏项目顺利并网发电,标志着集团公司践行国家“双碳”战略、推动低碳转型,在运输站段绿色能源应用领域实现“零的突破”。

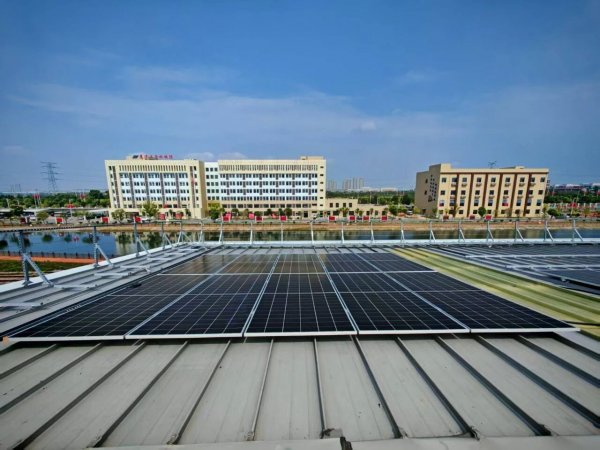

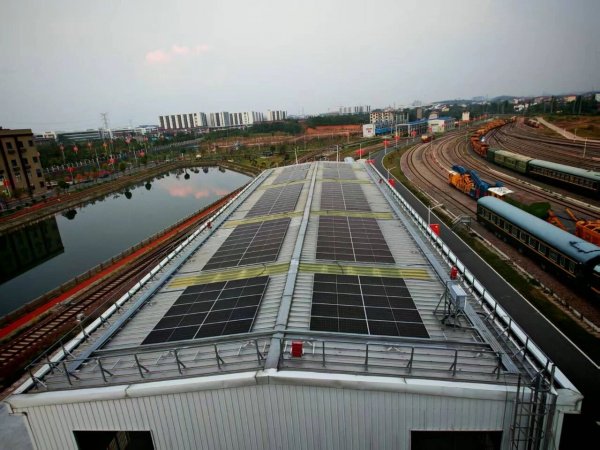

作为集团公司首个落地运输站段的屋顶分布式光伏项目,其建设过程并非一帆风顺。项目选址于鹰潭工务机械段大型机械检修库、立体仓库及大部件库屋顶,涉及屋顶面积约12300㎡,需安装2016块单晶硅620Wp光伏组件,总装机容量达1249.92kWp,配套11台光伏逆变器及4台低压并网柜,采用380V低压并网模式。这样一项技术要求高、协调环节多的工程,从前期筹备到落地投产,先后遭遇多重挑战:铁路供电接入技术审批流程复杂,首批开发方案未能如期落地;建设关键阶段,持续高温与台风天气给户外施工带来极大安全风险;光伏组件厂家产能不足导致设备供应周期延长,方案编制与各类手续审批也面临繁琐流程。

关键时刻,党组织联建共建成为破解难题的“金钥匙”。天集房产公司党委牵头,联合国铁新能源发展有限公司党组织、鹰潭工务机械段党组织启动联建共建机制,三方迅速组建由党员骨干、技术能手组成的党团员突击队,定期会商共同解决施工过程中的突出问题,将党旗插在项目建设最前沿。针对供电接入这一核心难题,联建党组织多次召开专题研讨会,抽调电气专业党员骨干成立技术攻关小组,赴西安、上海局集团公司学习借鉴先进经验,反复优化方案设计,主动对接地方供电部门沟通协调,最终攻克技术审批难关。面对恶劣天气影响,联建党组织建立气象预警联动机制,党员干部带头值守现场,科学调整施工时段,采用“错峰作业”“分段攻坚”模式抢回工期;针对设备供应滞后问题,党员突击队主动与厂家对接,跟踪生产进度,协调物流运输,确保组件及时到位;在手续审批环节,联建各方党员分头对接、并联推进,有效缩短审批周期,为项目提速增效提供了坚强保障。

如今,项目正式投产后,年均发电量可达115万度,每年可减少碳排放约750吨,实现年综合收益约55万元,既为鹰潭工务机械段提供了稳定清洁的能源供给,也为天集公司开辟了绿色发展新路径。这一成果的取得,正是党组织联建共建凝聚强大合力的生动实践,彰显了党建引领绿色发展的坚实成效,也为后续同类项目建设积累了可复制、可推广的宝贵经验。

下一步,天集房产公司党委将以此次项目成功并网为契机,持续深化党组织联建共建模式,进一步探索绿色能源与铁路生产生活深度融合的新路径,推动更多光伏等清洁能源项目落地见效,为集团公司高质量发展注入绿色动能,为铁路行业低碳转型贡献更大力量。
